[PM] プロジェクトマネジメントが行うべきこと

Posted on 2019年1月19日 in Tech

1, ミーティングをして項目の洗い出しを行う。
依頼人より本スプリントで開発したいことをヒアリングする。
スプリント期間に収まるボリュームでヒアリングすることを心がける。
マインドマップなどを使用して整理するのがオススメ。

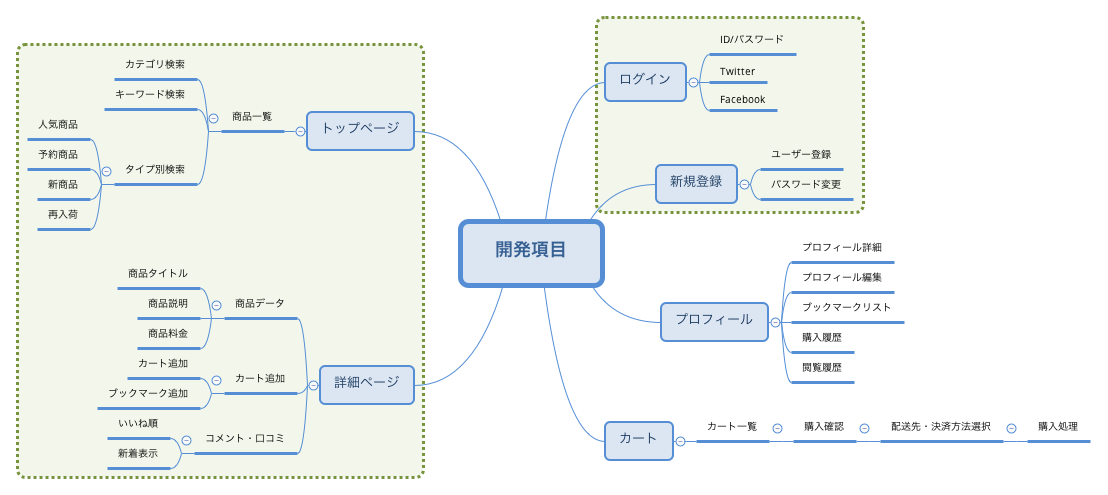

PM資料 - 洗い出し項目 ※ 資料はサンプル

2, 項目より開発ポイントを算出する。
A, 開発ポイントは、開発メンバー数名と話し合い、開発ポイントを1~10内で決める。
B, 担当者の割り当て。共通の開発項目をまとめ、A担当、B担当、C担当などとして担当者を決める。

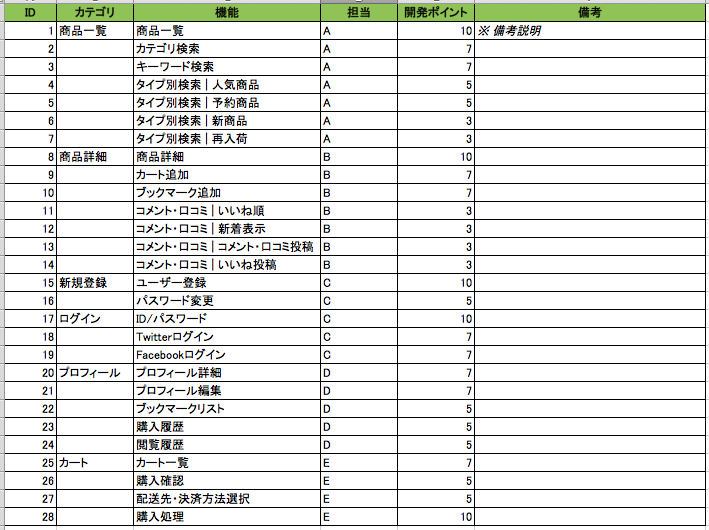

PM資料 - 開発ポイントの洗い出し
※ 資料はサンプル

3, 開発メンバーのベロシティ(開発速度)の算出する。
A, 前回のスプリントから開発メンバーのベロシティを算出する。(初回は想定ベロシティで良い。)
B, 前回のベロシティ×稼働日数を開発メンバーの開発メンバーが消化可能な合計開発ポイントを算出する。
C, 開発ポイントに合うように、スプリント項目を振っていく。

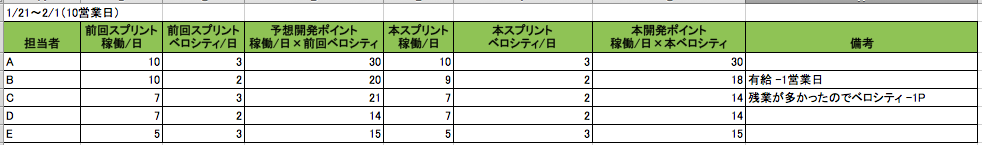

PM資料 - ベロシティ算出
※ 資料はサンプル

4, スケジュールの作成する。 A, 2で出した項目と3で出したベロシティからスケジュール化する。
B, 優先順位で並び替える。
C, そのあとに線を引いていく。

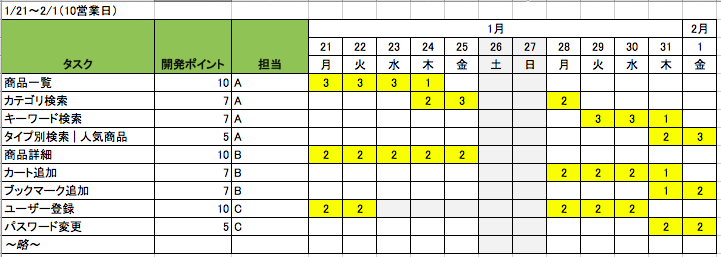

PM資料 - スケジュール化
※ 資料はサンプル

5, 共有
A, ミーティングにて4を共有し説明を行う。1〜3は共有してもいいし、しなくてもよい。
B, RedMine、Backlogなどでタスク管理ツールにてタスクを発行する。
